Vi blickar tillbaka på några av våra största elementprojekt från de gångna åren - med fokus på våra medarbetares kompetens och erfarenhet samt vår kapacitet att leverera kundunika projekt att räkna med.
Först ut! Nybyggnad av industrihall för ljusbågsugnsanläggning till SSAB. Intervju med Niklas Fridell, ansvarig projektledare Starka Betongelement:

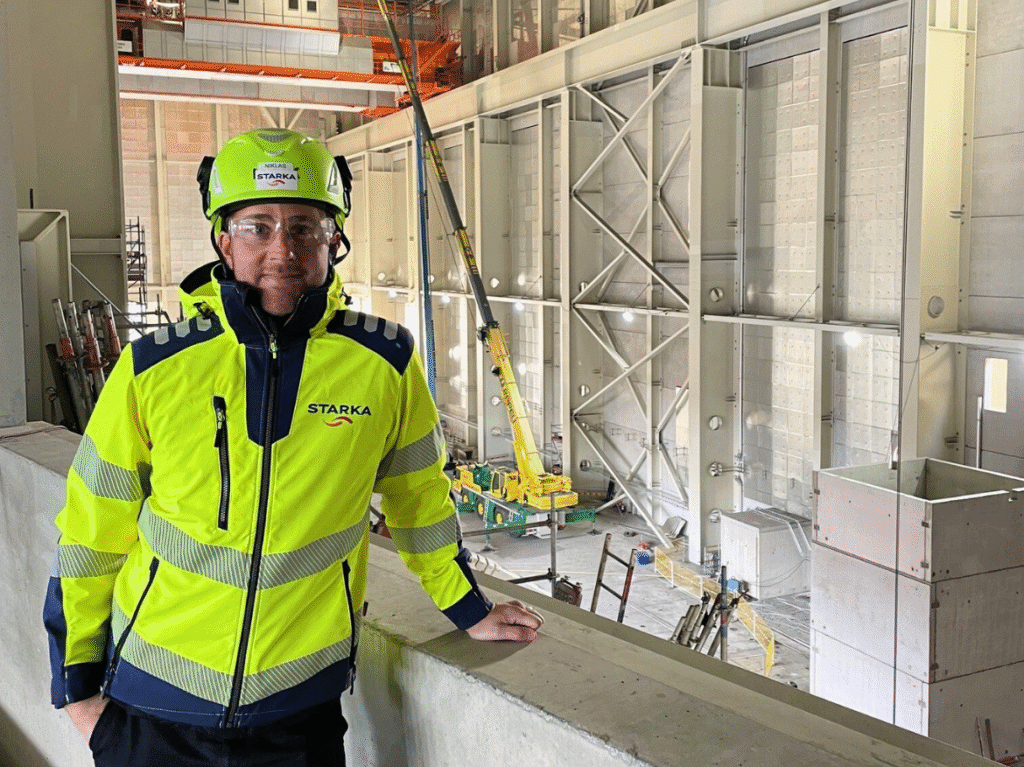

Niklas Fridell, ansvarig projektledare Starka Betongelement – projekt nybyggnad av industrihall för ljusbågsugnsanläggning till SSAB
– Vad har varit speciellt med detta projekt?
Detta är ett mycket stort industriprojekt till NCC där vi har fått samarbeta med både NCC och Nordec Group, en stålstommeentreprenör på plats.
Vi på Starka har beklätt hela den stora produktionshallen och slussen med betongväggar, bjälklag av HDF, TT/F samt D-plattor på en stålstomme som Nordec har tillverkat och monterat.
Vi har även monterat stålstommen på operatörshuset där vi även monterat och levererat HDF och betongväggar.
Till den 26 meter höga så kallade Trafobyggnaden, en byggnad helt i betong inuti produktionsanläggningsbyggnaden, har vi projekterat, tillverkat och monterat stommen bestående av förspända bjälklagsplattor, pelare, balkar och väggar samt med ansvar för totalstabiliteten. Hela byggnaden är potentialutjämnad och delar av elementen är icke magnetiska. Rostfria detaljer har gjutits in för att inte ström skall kunna ledas. Tak, väggar och balkar skall vara enkelt demonterbara för att kunna byta transformatorn.
– Vilka har varit de stora utmaningarna i projektet?
Det är logistiken på plats som varit den stora utmaningen. Vi har haft element på lagringsplats inne på byggplatsen för att kunna rangera in för montaget. Byggnaden är stor och 57 meter hög så det krävs specialliftar. Tillsammans med Nordec har vi arbetat med samordningen på byggarbetsplatsen i olika etapper, samtidigt som tidsplanen ständigt justerats. När det är en så hög byggnad och vindförhållandena är en utmaning sker det förändringar hela tiden under byggets gång.
Det har varit stort fokus på arbetsmiljö och vi har haft arbetsberedning tillsammans med NCC, Nordec och SSAB på grund av att normal produktion i stålverket pågår samtidigt under hela byggprocessen, precis bredvid nybyggnationen.
Samarbetet har fungerat mycket bra med både NCC och Nordec – hela organisationen och platsledningen är otroligt professionella.
Huvudprojektet är färdigmonterat för vår del och besiktningen kommer vara i mars 2026, men vi har tilläggsbeställningar som är under uppförande och som pågår just nu.
